Unter S/4 kann für ein bestimmtes Spektrum die Kapaberechnung ggf. ausreichend schnell erfolgen um eine annähernd finite Planung zu erhalten. Möglicher Planungsansatz wäre wie folgt: -Setzen simulative Planungsvormerkung für geänderte Materialien -simulativer Planungslauf NETCH -Kapazitätsprüfung für relevante Materialien/Kapazitätsarten im Szenario -Auswertung der überschrittenen Kapazitäten

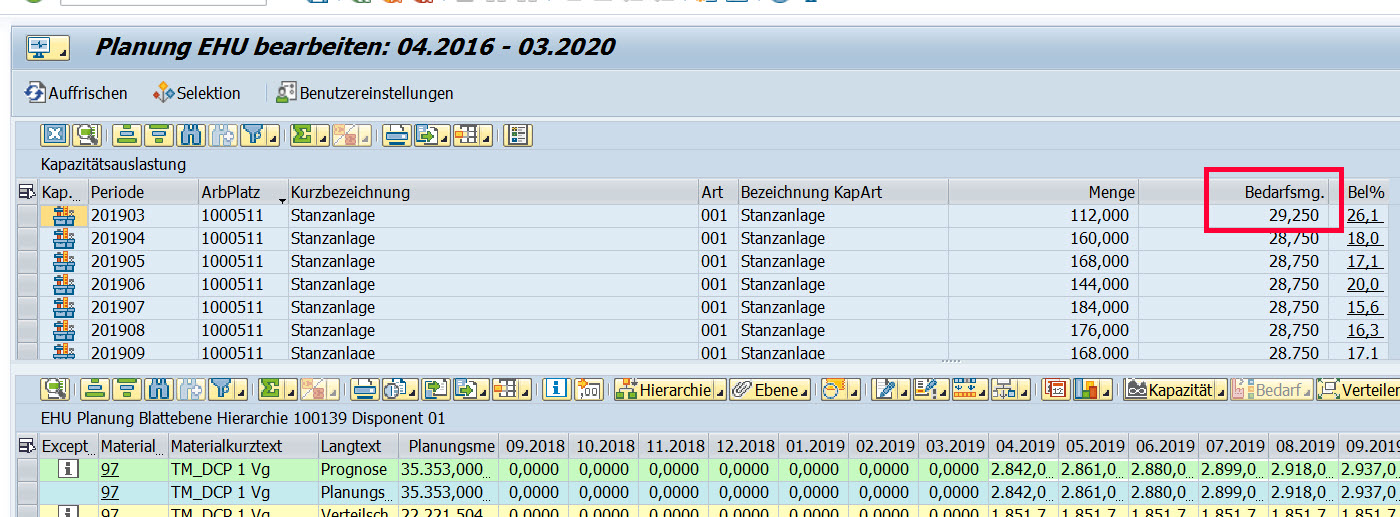

Created attachment 3937 [details] DFC Kapazitätsauslastung
Test FQ0 erfolgreich Beispiel: Szenario EHU Hierarchie 100139 Material z.B. 63 Arbeitsplatz 1000511 30 Min Rüstzeit 5 Min pro Stück Bedarf in 03.2019 339 ST Kapabedarf Auftrag 1: 5 * 5/60 h + 0,5 h = 0,917 Auftrag 2: 334 * 5/60 h + 0,5 h = 28,333 Auftrag 1 + Auftrag 2: 29,250 h
erste Implementierung nutzt die bestehende Kapazitätsermittlung im DCF und Absprünge in Kapazitätsübersicht siehe Releasenote
